Čo sa deje medzi vaším vkladom a vaším kontajnerom

● 2026-09-23 ● - ● Nechajte mi správu
Sealock vyrába vodotesné tašky pre OEM a veľkoobchodných nákupcov z tovární v Číne a Vietname, pričom hromadná výroba prebieha 30–45 dní po schválení vzorky. Väčšina rád pri získavaní zdrojov sa týka toho, ako si vybrať továreň a ako skontrolovať tovar pred odoslaním. Týždne medzi tým neprinesú takmer žiadnu pozornosť, a preto ich kupujúci trávia posielaním „nejakej aktualizácie?“. e-maily a na oplátku dostávať „výroba ide dobre“. Toto stanovuje, čo sa v týchto týždňoch skutočne deje, ktoré míľniky treba sledovať a otázky, ktoré prinášajú skutočné odpovede.


1. Najhorší deň na objavenie meškania

Existuje jednoduchý princíp, na ktorom stojí za to vybudovať si zvyk sledovania: najhorší čas na zistenie oneskorenia objednávky je deň, keď továreň pôvodne sľúbila, že ju dokončí. Dovtedy je náklad rezervovaný, zákazníci boli informovaní a skladové plány sú už zostavené k dátumu, ktorý už neexistuje.

Sledovanie nie je o odosielaní ďalších správ. Ide o to vopred sa dohodnúť, ktoré kontrolné body budú potvrdené, aby sklz v týždni dva dopadol skôr v týždni dva ako v týždni 6. Továreň skutočne podľa plánu to má jednoduché. Jeden, ktorý odoláva potvrdeniu konkrétneho míľnika, vám niečo povie skôr, ako sa objaví akékoľvek oneskorenie.

2. Päť míľnikov, ktoré stojí za to potvrdiť

Namiesto toho, aby ste sa pýtali, kedy bude tovar odoslaný, sledujte pokrok v každej fáze. Pri objednávke vodotesnej tašky sú zmysluplné kontrolné body:

Míľnik Čo to potvrdzuje Dôkaz na vyžiadanie
Materiály prišli a boli skontrolované Látka, zipsy, hardvér v dome a absolvovanie IQC Fotografie kotúčov a hardvéru s referenciou objednávky; potvrdenie odtieňa oproti schválenému štandardu
Rezanie začalo Panely sú rezané podľa schváleného vzoru Riadkové fotografie; potvrdenie, že verzia vzoru sa zhoduje so schválenou vzorkou
Prvý článok schválený Prvá výrobná jednotka sa zhoduje so vzorkou zlata Fotografie alebo dodaná jednotka prvého článku; výsledok testu odlupovania zvaru od začiatku chodu
Výroba dokončená Množstvo hotové, pred balením Potvrdenie počtu a in-line záznamy kontroly kvality
Kontrola prebehla Tovar overený podľa dohodnutého AQL a testov Inšpekčná správa — dokument, ku ktorému je viazaná platba zostatku

Hodnota ich vymenovania pri potvrdení objednávky a nie v polovici výroby spočíva v tom, že každý z nich má pripojený dátum. Zmeškaný míľnik sa potom stane viditeľným okamžite, namiesto toho, aby bol potichu absorbovaný do plánu.

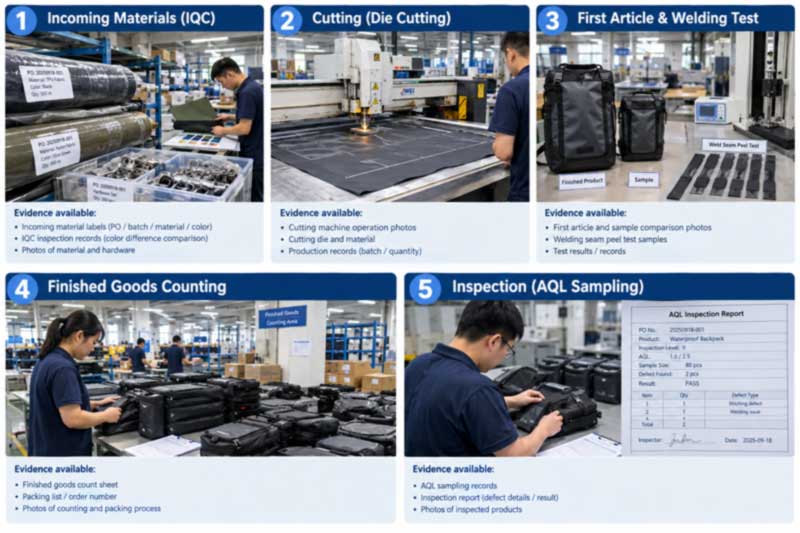

Five production milestones — materials inspected, cutting started, first article approved against gold sample, production complete, inspection passed

Obrázok 1: Každý z piatich uzlov zodpovedá dostupnému dôkazu. Ich zahrnutím do potvrdenia objednávky budú oneskorenia identifikované v týždni, kedy nastanú.

3. Pýtajte sa konkrétne otázky, získajte konkrétne odpovede

Toto je jediný najužitočnejší zvyk, ktorý si kupujúci môže osvojiť, a nič to nestojí. Porovnaj:

  • "Dodržíš termín?" — vyzýva na upokojujúcu odpoveď, ktorá neobsahuje žiadne informácie.
  • "Aké percento materiálov je potvrdených doma?" — má jednu pravdivú odpoveď a tá sa buď zhoduje s rozvrhom, alebo nie.

Ďalšie otázky s rovnakou vlastnosťou: koľko jednotiek je vyrezaných, koľko zváraných, koľko zmontovaných, aký dátum bude hotový prvý článok, na aký dátum je rezervovaná kontrola. Nejasné otázky dostávajú nejasné odpovede; konkrétne otázky odhaľujú problémy dostatočne skoro na ich vyriešenie.

Súvisiaci signál, ktorý sa oplatí sledovať: aktualizácie, ktoré sa časom stávajú menej špecifické. Dodávateľ, ktorý uvádzal počty jednotiek a teraz hovorí, že „všetko je na dobrej ceste“, zvyčajne narazil na problém, ktorý sa snaží vyriešiť, skôr než vám to oznámi. Tento posun v jazyku je často prvým dostupným varovaním.

4. V prípade, že vodotesná taška objednávky skutočne skĺzne

Oneskorenia v tejto kategórii sa sústreďujú na predvídateľné miesta a ich znalosť vám povie, čo treba skontrolovať:

  • Materiálna pripravenosť.Najbežnejšia príčina vo výrobe vo všeobecnosti a obzvlášť relevantná tu – zákazkové farbivo Pantone má svoj vlastný čas na prípravu a špecializovaný vzduchotesný zips je komponent z jedného zdroja. Pred predpokladaným spustením výroby sa uistite, že sú obaja doma.
  • Neskoré zmeny špecifikácií.Zmeny po začatí výroby si vynútia zastavenie, prerobenie alebo prepracovanie dokončených jednotiek. Každá revízia po spustení pridáva čas, a preto riešenie detailov pri vzorkovaní nie je byrokracia, ale ochrana harmonogramu.
  • Nástroje pre nové geometrie.Nový zvarený tvar potrebuje pred vzorkovaním vlastnú opracovanú matricu, takže je skôr pred výrobou než v nej.
  • Prázdninové obdobia.Čínsky Nový rok komprimuje plány na oboch stranách prestávky a kvalita často trpí, pretože továrne sa ponáhľajú dokončiť pred odstávkou – čo je presne vtedy, keď sa kontrola treťou stranou pred odchodom tovaru najviac oplatí rezervovať.
  • Pozícia v rade.Kapacita je zriedka obmedzením; plánovanie je. Včasné zdieľanie predpovede zabezpečí miesto, nie zaradenie do frontu.

5. Čo uviesť v objednávke, nie následný e-mail

Sledovanie funguje lepšie, keď sú podmienky dohodnuté na začiatku. Oplatí sa zahrnúť do objednávky alebo zálohovej faktúry:

  • Dátumy míľnikovz druhej časti, každý s metódou potvrdenia.
  • Inšpekčné práva v uvedených fázach,s jasnými kritériami prijatia — úrovňou AQL, klasifikáciou chýb a referenčnou vzorkou.
  • Platba spojená s postupom.Štandardnou štruktúrou je 30% záloha, pričom 70% zostatok sa uvoľní na základe úspešnej kontroly pred odoslaním, vďaka čomu je kontrola skôr komerčne zmysluplná ako poradenská.
  • Uvedená náprava za oneskorené dodanie,kde je program kritický podľa dátumu. Zmluvy v tomto priestore bežne zahŕňajú miernu pokutu za týždeň omeškania; či sa oplatí vyjednávať závisí od toho, koľko vás stojí neskorý príchod.
  • Buffer.Backdate od požadovaného dátumu cez výrobu, kontrolu a námornú prepravu, potom pridajte maržu. Pri sezónnych programoch plánujte mesiace dopredu, nie týždne.

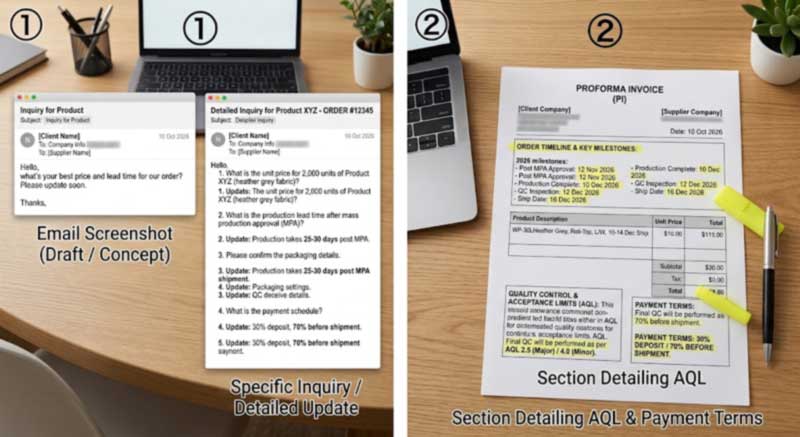

Vague versus specific progress questions, and a pro forma invoice with milestone dates, inspection points and payment terms highlighted

Obrázok 2: Napíšte uzly do PI namiesto sledovania prostredníctvom e-mailu uprostred výroby – konkrétne otázky prinášajú konkrétne odpovede.

6. Ako tu vlastne beží výroba

Pre kontext toho, čo sa deje počas týchto týždňov, sa vodotesná taška pohybuje pevnou sekvenciou:

  1. Material staging a IQC— rolky tkaniny skontrolované na konzistenciu, hrúbku a odtieň povlaku podľa schválenej normy; zipsy a hardvér overené.
  2. Rezanie— panely vyrezané podľa schváleného vzoru, kde je nastavená rozmerová presnosť a nemožno ju neskôr opraviť.
  3. Branding— logá aplikované na ploché panely, kým sú stále prístupné.
  4. Podzostavové a konštrukčné šitie— vrecká, popruhy a výstuže postavené a pripevnené na plochých paneloch predtým, ako existuje vodotesné tesnenie.
  5. Vysokofrekvenčné zváraniepri 27,12 MHz, s odlupovacími testami natiahnutými na vzorové zvary na začiatku chodu, aby sa potvrdila úplná fúzia pred pokračovaním dávky.
  6. Chladenie, orezávanie, konečná montáž— namontované uzávery, pracky, popruhy a ventily.
  7. Testovanie— testovanie ponorením alebo dažďom podľa špecifikovaného hodnotenia každého modelu, cyklovanie zaťaženia na kotvách a postup kontroly zákazníkom, ak je špecifikovaný.
  8. Sušenie, balenie a označovanie kartónovpodľa dohodnutej špecifikácie.

Úplná technická postupnosť je uvedená v príručkevýrobný proces od rezania po RF zváranie.

7. Nezávislé overovanie poráža pokrok, ktorý sami nahlásili

Továrenské aktualizácie sú užitočné, ale hlásia sa sami. Ak je objednávka veľká alebo kritická z hľadiska dátumu, nezávislá kontrola premení reklamáciu na skutočnosť – kontrola počas výroby pri dokončení zhruba 20 – 30 % zachytí zásadné problémy, zatiaľ čo sériu je možné ešte opraviť, a konečná kontrola pred odoslaním overí hotový tovar.

Kupujúci sú vítaní, aby si vymenovali svojho vlastného inšpektora alebo tretiu stranu, ako je SGS alebo QIMA na oboch miestach. Kompletný postup zákazníckej kontroly – vybalenie z krabice, vákuová extrakcia, 24-hodinový statický odpočinok a určenie úniku vzduchu – možno sledovať od konca do konca. Normy a klasifikácie defektov sú uvedené vnormy kontroly kvality pre vodotesnú výrobua ako si v sprievodcovi zariadiť návštevu na miestetovárenské audity.

8. Po vyplávaní kontajnera

Jeden zvyk, ktorý oddeľuje kupujúcich, ktorí sa zlepšujú, od tých, ktorí opakujú rovnaké problémy: krátka kontrola po objednávke po odoslaní tovaru. Prejdite na časovej osi míľnik po míľniku a opýtajte sa, kde sa vyskytli problémy, aká bola hlavná príčina, aká účinná bola oprava a ako by sa jej dalo nabudúce úplne zabrániť.

Pri opakovanom programe sa to vloží priamo do ďalšej objednávky – komponent, ktorý spôsobil meškanie, sa objedná skôr, nejednoznačnosť špecifikácie, ktorá spôsobila prepracovanie, sa zapíše do štandardného balíka a rozvrh sa upraví tak, aby odrážal to, čo sa skutočne stalo, a nie to, čo bolo plánované. Udržiavanie piateho rádu tak dobrého ako prvého je uvedené v príručke kkonzistencia nového poradia.

9. Štandardné podmienky

Sealock (YiFuLong Outdoor Gear Co., Ltd.) vyrába vodotesné tašky už viac ako 20 rokov a vyrába pre medzinárodné outdoorové značky vrátane OSPREY, KAILAS, Helly Hansen, SIMMS, ORVIS a West Marine.

  • MOQ:300 ks na model |vzorky:7–15 dní |Hromadné:30–45 dní po schválení vzorky
  • Platba:T/T 30% záloha, 70% zostatok oproti úspešnej kontrole pred odoslaním
  • Výroba:vlastné 27,12 MHz vysokofrekvenčné zváranie a priemyselné šitie, samostatné dielne na rovnakom výrobnom poschodí
  • Vybavenie:Dongguan, Čína | Hočiminovo mesto, Vietnam – buď pôvod na akomkoľvek modeli
  • Kontrola:inšpektori menovaní kupujúcim a inšpektori tretích strán akceptovaní na oboch miestach
  • certifikácie:ISO 9001, BSCI, SMETA, Sedex, HIGG, GRS, SCAN

10. Modely vyrobené podľa tohto plánu

Usporiadané podľa kategórie a nie podľa priority:

Obrázok Model Kategória Materiál Hodnotenie Stránka produktu
Sealock SL-D002 500D PVC roll-top dry bag SL-D002 Suchý vak, 5–63 l 500D PVC IPX7 Zobraziť
Sealock SL-C594 55L waterproof duffel SL-C594 Duffel, 55 l 500D PVC IPX7 Zobraziť
Sealock SL-E119 IPX8 backpack SL-E119 Batoh, 20L Katiónový TPU kompozit IPX8 Zobraziť
Sealock SL-C619 motorcycle luggage bag SL-C619 Motocykel, 35/50L 500D PVC IPX6 Zobraziť
Sealock SL-K089-A frame bike bag SL-K089-A Taška na rám bicykla 600D TPU Podľa počasia Zobraziť
Sealock SL-E868A fishing sling bag SL-E868A Rybársky popruh, 12L 840D TPU IPX8 Zobraziť

Celé kategórie nájdete podnepremokavé vrecká, suché batohy, asuché vrecká.

11. Často kladené otázky

Otázka: Ako často by sme mali počas výroby žiadať o aktualizácie?
Odpoveď: Namiesto frekvencie sa dohodnite na kontrolných bodoch. Materiály vo vlastnej réžii, rezanie sa začalo, prvý článok schválený, výroba dokončená, kontrola prebehla – päť potvrdení s pripojenými dátumami prekoná týždenné e-maily s otázkou, ako sa veci majú, a skĺznutie sa objaví, keď sa to stane, a nie na konci.

Otázka: Náš dodávateľ hovorí, že všetko je na dobrej ceste, ale neuvádza žiadne podrobnosti. Je to problém?
A: Stojí to za preskúmanie. Pýtajte si číslo, nie stav – aké percento materiálov je potvrdených, koľko jednotiek je vyrezaných, aký dátum je hotový prvý článok. Aktualizácie, ktoré sa postupom času stávajú menej špecifické, sú často najskorším dostupným varovaním, že plán skĺzol.

Otázka: Čo zvyčajne spôsobuje oneskorenie pri objednávke tašky?
Odpoveď: Najskôr materiálová pripravenosť – zákazkové farbivá a špecializované zipsy majú svoje vlastné dodacie lehoty. Potom neskoré zmeny špecifikácií, ktoré si vynútia zastavenie alebo prepracovanie, nástroje pre nové tvary, prázdninové odstávky a plánovanie namiesto kapacity. Väčšina je viditeľná skoro, ak sa potvrdzujú míľniky.

Otázka: Môžeme kontrolovať počas výroby a nie len pred odoslaním?
Odpoveď: Áno, a stojí to za to pri veľkých alebo dátumovo kritických objednávkach. Inšpekcia pri zhruba 20 – 30 % dokončení zachytí zásadné problémy, zatiaľ čo chod je možné ešte opraviť; kontrola pred odoslaním následne overí hotový tovar. Na oboch miestach sú akceptovaní inšpektori menovaní kupujúcim alebo inšpektori tretích strán.

Otázka: Ako chránime spustenie s kritickým dátumom?
Odpoveď: Oddajte dátum od vášho aktuálneho dátumu cez prepravu, kontrolu a výrobu, potom pridajte vyrovnávaciu pamäť – a zdieľajte dátum spustenia pri dopyte, aby bol plán zostavený na jeho základe. Ak meškanie prináša skutočné náklady, dohodnite si nápravu v objednávke a nespoliehajte sa na dobrú vôľu.

Otázka: Chráni nás platobná štruktúra 30/70?
Odpoveď: Robí to vtedy, keď je zostatok viazaný na vykonanú kontrolu pred odoslaním, a nie na prísľub. Tento jediný termín dáva inšpekcii obchodnú silu – žiadna správa, žiadny zostatok, tovar zostáva v továrni, kým sa nedokončí prepracovanie a neprejde následná kontrola.

Diskutujte o svojom pláne výroby

Pošlite nám požadovaný dátum spolu s množstvom a špecifikáciou a my naplánujeme výrobné a kontrolné míľniky namiesto toho, aby sme uvádzali dodaciu dobu izolovane –predložiť dopyt. Sealock odpovedá na otázky týkajúce sa obstarávania do 24 hodín, s výrobou z Dongguan, Čína alebo Hočiminovo mesto, Vietnam.
